الأربعاء 25 ديسمبر 2024
More forecasts: Wetter 4 wochen
رئيس التحرير
محمود المملوك
أخبار
حوادث
رياضة
فن
سياسة
اقتصاد
محافظات

وزير الإسكان: بدء تركيب أجزاء توربينات توليد الطاقة الكهرومائية بسد جوليوس نيريرى في تنزانيا

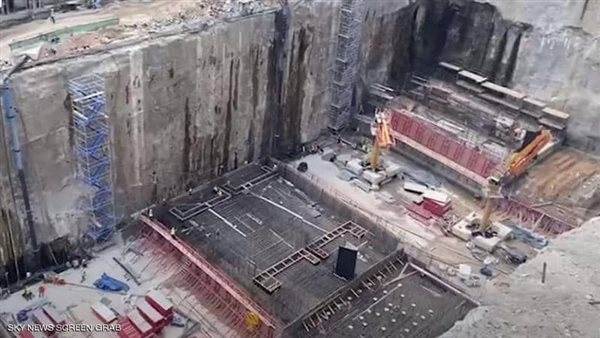

سد جوليوس - ارشيفية
اقتصاد
سد جوليوس - ارشيفية
الأربعاء 18/أغسطس/2021 - 12:06 م

أعلن الدكتور عاصم الجزار، وزير الإسكان والمرافق والمجتمعات العمرانية، نجاح التحالف المصري المكون من شركتي المقاولون العرب والسويدي إليكتريك، البدء في أعمال تركيب أول أجزاء التوربينة الأولى لتوليد الطاقة الكهرومائية بمشروع سد ومحطة جوليوس نيريري الكهرومائية بدولة تنزانيا JNHPP، في حضور مسؤولي وزارة الطاقة وشركة الكهرباء التنزانية.

وأضاف وزير الإسكان، أن تلك الخطوة تأتي بعد أن تم الانتهاء من الأعمال المدنية المؤهلة لتركيب أجزاء التوربينة الأولى، بينما يبلغ الإجمالي ٩ توربينات تصل سعة التوربينة الواحدة إلى ٢٣٥ ميجا وات بإجمالي ٢١١٥ ميجا وات، وتجري الأعمال المدنية بها بالتوازى على مدار اليوم دون توقف من خلال المهندسين والفنيين المصريين وأشقائهم من التنزانيين.

اهتمام الرئيس عبدالفتاح السيسي

وأشار وزير الإسكان إلى الاهتمام الكبير والمتابعة المستمرة من جانب السيد الرئيس عبدالفتاح السيسى، رئيس الجمهورية، لهذا المشروع الذى يمثل أهمية كبرى فى إبراز التعاون مع الأشقاء الأفارقة.

وأعلن المهندس سيد فاروق، رئيس شركة المقاولون العرب، أن العمل يسير فى المشروع بانتظام، وطبقًا للمخطط وجميع العاملين يدركون أهمية هذا المشروع لتحقيق حلم الشعب التنزاني.

وأعرب فاروق عن تقديره الكبير للدعم الذى تقدمه الحكومة المصرية من خلال الإشراف والمتابعة من جانب وزارة الإسكان، مشيرا إلى أنه قد تم مؤخرا صب خرسانة تبلغ 158 ألف متر مكعب فى جسم السد خلال 20 يومًا، وذلك للاستفادة من موسم الجفاف الحالى، وبذلك يصل إجمالي ما تم صبه من الخرسانة المدموكة في المشروع إلى نحو 685 ألف متر مكعب منذ تحويل مجرى النهر في 18 نوفمبر الماضي، هذا بالإضافة إلى أعمال السد المؤقت لحجز المياه، والتي تطلبت كمية خرسانة بلغت 85 ألف متر مكعب، بخلاف باقي أجزاء المشروع.

وأضاف أن المشروع قد شهد أعمال تفجيرات للصخور وحفر بها، بلغت كميتها 2.5 مليون متر مكعب، وتم صب 50 ألف متر مكعب خرسانة لمبنى الباور هاوس.

بدء تركيب وحدات توليد الكهرباء توليد الطاقة الكهرومائية

وأضاف المهندس أحمد السويدى، الرئيس التنفيذى لشركة السويدى اليكتريك، أن التحالف المصرى قد بدأ فى تركيب أجزاء وحدات توليد الكهرباء في مبنى التوربينات؛ حيث تم تركيب أربعة مقاطع تزن 37 طنًا من إجمالي سبعة عشر مقطعًًا تمثل الجزء السفلي من التوربينة الكهرومائية رقم 9، وهو ما يعد حدثًا مهمًا؛ حيث تم إعداد الرسومات التنفيذية والتصنيعية لكامل الجزء السفلي من التوربينة بواسطة مهندسي التحالف المصريين، وتم تصنيعه في الموقع بواسطة الفنيين المصريين.

واجتاز جميع اختبارات الجودة بنجاح قبل أن يتم تركيبه في احتفالية شهدها كبار مسؤولي «الشركة التنزانية لتوريد الكهرباء (تانيسكو TANESCO)» المالكة للمشروع، كما يجرى حاليا تركيب الأعمدة الحاملة للكابلات التى ستنقل الكهرباء إلى الشبكة القومية بتنزانيا.

جدير بالذكر أن المشروع يهدف إلى السيطرة على فيضان نهر روفيجى، وتوليد الطاقة، والحفاظ على البيئة، وهو عبارة عن إنشاء سد بطول 1025 مترًا عند القمة بارتفاع 131 مترًا بسعة تخزينية حوالى ٣٤ مليار م3، ومحطة لتوليد الطاقة الكهرومائية بقدرة 2115 ميجا وات.

وتقع المحطة على جانب نهر روفيجى بمنطقة مورغورو جنوب غرب مدينة دار السلام (العاصمة التجارية وأكبر مدن دولة تنزانيا)، وستكون المحطة هى الأكبر فى تنزانيا بطاقة كهربائية 6307 آلاف ميجا وات/ساعة سنويًا، وسيتم نقل الطاقة المتولدة عبر خطوط نقل الكهرباء جهد 400 كيلو فولت إلى محطة ربط كهرباء فرعية.

والمشروع يشتمل على إنشاء 4 سدود فرعية لتكوين الخزان المائى، وسدين مؤقتين أمام وخلف السد الرئيسى لعمل التجفيف والتحويل أثناء تنفيذ السد الرئيسى، بالإضافة إلى مفيض للمياه بمنتصف السد الرئيسي، ومفيض طوارئ، ونفق بطول 660 مترًا لتحويل مياه النهر، و3 أنفاق لمرور المياه اللازمة لمحطة الكهرباء، وكوبري خرساني دائم، و2 كوبري مؤقت على نهر روفيجى وتتم خدمة منطقة المشروع بإنشاء طرق مؤقتة وطرق دائمة لتسهيل الحركة وربط مكونات المشروع.

تابع مواقعنا
