أستاذ موارد مائية: جفاف تام للممر الأوسط بسد النهضة.. وهذا مصير الملء الثالث
قال الدكتور عباس شراقي، أستاذ الموارد المائية والجيولوجيا بجامعة القاهرة، إن إثيوبيا اضطرت إلى فتح بوابتي التصريف في سد النهضة، يوم السبت 12 مارس الجاري، بعد عدم قدرة التوربين رقم 10 على تصريف المياه المتدفقة من أعلى الممر الأوسط، مشيرًا إلى توقف المياه عن الممر، يوم الثلاثاء الماضي 15 مارس، وفق ما أظهرته الأقمار الصناعية.

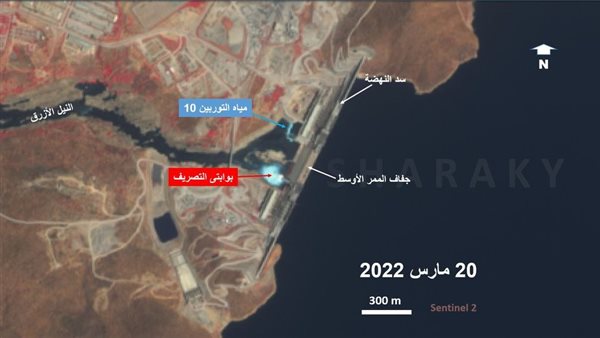

وأوضح شراقي، في منشور اليوم الأحد، عبر حسابه بموقع فيسبوك، أن صور الأقمار الصناعية تظهر اليوم، جفاف الممر الأوسط تمامًا، بعد مرور أسبوع من فتح بوابتي التصريف.
وأضاف أن الجهود الإثيوبية لا زالت مستمرة، لمحاولة تشغيل التوربين رقم 9؛ الذي كان من المفترض أن يعمل مع التوربين رقم 10، ويبدوا أنه يحتاج إلى مزيد من الوقت، وفق قوله.
هل تبدأ إثيوبيا في التجهيز للملء الثالث لسد النهضة؟
وتساءل أستاذ الموارد المائية، قائلا: هل بدأت الأعمال الإنشائية لتعلية السد استعدادًا للتخزين الثالث الذي تخطط له إثيوبيا، بأن تكمل ما لم يتحقق خلال العامين الماضيين، وهو الوصول إلى منسوب 595 مترًا، بإجمالي تخزين 18.5 مليار متر مكعب؟.
وذكر أن حجم الإنشاءات المطلوبة كبير، بينما الوقت المتبقي قبل الفيضان ضيق، والإمكانات محدودة، مستطردا: الواقع؛ سوف يتم رفع الممر الأوسط عدة أمتار، وتخزين أي كمية حتى ولو قليلة.. المهم أن يُقال عليها التخزين الثالث.
