الفيوم: تنفيذ 20 مشروعًا لتأهيل المجاري المائية

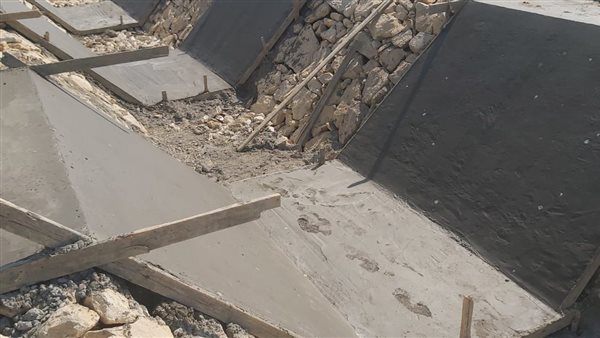

تأهيل المجاري المائية
محافظات
تأهيل المجاري المائية في الفيوم
الإثنين 08/أغسطس/2022 - 01:07 م

أعلن الدكتور أحمد الأنصاري، محافظ الفيوم، استمرار العمل بعدد 20 مشروعا بقطاع الموارد المائية والري بنطاق المحافظة، في إطار خطة الدولة لتأهيل وتبطين المجاري المائية؛ حفاظا على مياه الري ومنعًا لهدرها، والعمل على وصولها للنهايات لري الأراضى الزراعية.

وأشار محافظ الفيوم، إلى أن مشروعات تبطين الترع يصاحبها التوسع في تنفيذ مشروعات الري الحديث، للحفاظ على لزيادة إنتاجية الأراضي الزراعية، والمحافظة على خصوبة التربة، لافتًا إلى جهود المحافظة في التنسيق مع عدد من الجهات الشريكة مثل البنك الزراعي المصري لتقديم حوافز وميزات كبيرة للمزارعين، لتشجيعهم على تطبيق نظم الري الحديث بأراضيهم.

وفي السياق نفسه، أوضح المهندس أيمن نضر، وكيل وزارة الموارد المائية والري بالفيوم، أنه جار العمل بعدد 20 مشروعا للري، منها 17 مشروعا لتأهيل الترع، ومشروعين للكباري، ومشروع لتأهيل محطة رفع، مشيرا إلى أن تلك المشروعات الجاري تنفيذها تشمل، تأهيل جنابيات بحر الجرجبة، وبلغت نسبة التنفيذ بها 90،4%، وتأهيل الترع بهندسة ري إطسا، وبلغت نسبة التنفيذ بها 29،8%، وتأهيل الترع بهندسة ري الغرق، وبلغت نسب التنفيذ بها 37،5%، وتأهيل الترع بهندسة ري النزلة، وبلغت نسبة التنفيذ بها 34،5%، وتأهيل الترع بهندسة ري يوسف الصديق، وبلغت نسبة التنفيذ بها 17،8%.

وأضاف وكيل وزارة الري، ٍأنه جار العمل أيضا بتأهيل عدد 7 ترع بدائرة الإدارة العامة لري شرق الفيوم، وبلغت نسبة التنفيذ بها 55%، وتأهيل بحر الزربي الغربي، وبلغت نسبة التنفيذ به 64%، وتأهيل ترعة الجنابية القبلية ومسقة خالد من الفم إلى النهاية، وبلغت نسبة التنفيذ بها 31%، وتأهيل ترعة النقلة وترعة باغوص والأهالي من الفم إلى النهاية، وبلغت نسبة التنفيذ بها 16%، وتأهيل ترعة منشأة عطيفة وترعة جرفس من الفم حتى النهاية، وبلغت نسبة التنفيذ بها 11%، وتأهيل ترعة المحجرة وامتدادها من الفم حتى النهاية، وبلغت نسبة التنفيذ بها 55%، وتأهيل ترعة امتداد العدوة والوطية وترعة سراج الوسطاني وترعة الرجعية من الفم حتى النهاية، وبلغت نسبة التنفيذ بها 60%.

وكشف وكيل وزارة الري، أنه يجرى العمل أيضا لتأهيل ترعة عنز وجنابيتها من الفم إلى النهاية، وبلغت نسبة التنفيذ بها 9%، وتأهيل ترعة البحر القبلي والبحر الغربي من الفم حتى النهاية، وبلغت نسبة التنفيذ بها 32%، وتأهيل ترعة سرسنا الواطي وترعة امتداد سرسنا وترعة مسقة الشعب من الفم إلى النهاية، وبلغت نسبة التنفيذ بها 9%، وتأهيل ترعة سليمان دسوقي من الفم حتى الكيلو 7،6، وبلغت نسبة التنفيذ بها 34%، وتأهيل ترعة مطرطارس الشرقي من الفم إلى الكيلو 5،023، وبلغت نسبة التنفيذ بها 44%، كما شملت الأعمال الجاري تنفيذها إنشاء كوبري على بحر أبو جنشو أمام الوحدة الصحية بأبشواي، وبلغت نسبة التنفيذ به 25%، وعملية إحلال وتجديد كوبري على بحر تنهلا، ك 1،02  بمدينة الفيوم، وبلغت نسبة التنفيذ به 68%، بجانب إعادة تأهيل محطة رفع مصرف القاطع الشرقي وبطس سعيد ووحدة ديزل لمحطة القاطع الغربي، وبلغت نسبة التنفيذ بها 95%.
